Sanierung Kaisergruben bei Gersdorf
Die beiden Schächte I und II sowie die Tagesanlagen Schacht II und die Halde der Kaisergruben bei Gersdorf sind Hinterlassenschaften des Steinkohlenbergbaues. Mit dem Abteufen der beiden Schächte wurde bereits 1871 durch den Steinkohlenbauverein Kaisergrube begonnen. Der Grubenbetrieb wurde am 01.03.1930 auf Grund der wirtschaftlichen Lage eingestellt.
Die Sanierung der Hinterlassenschaften der Kaisergruben erfolgt als eine Maßnahme innerhalb des EFRE-Vorhabens „Prävention von Risiken des Altbergbaues“ im laufenden operationellen Programm des Freistaates Sachsen für die Förderperiode 2014 bis 2020 (mit Abfinanzierung bis 2023).
Das Gesamtprojekt wurde auf Grund seines Umfanges in 3 Teilobjekte untergliedert:
A – Abriss der Tagesanlagen Schacht II mit einer Flächensanierung

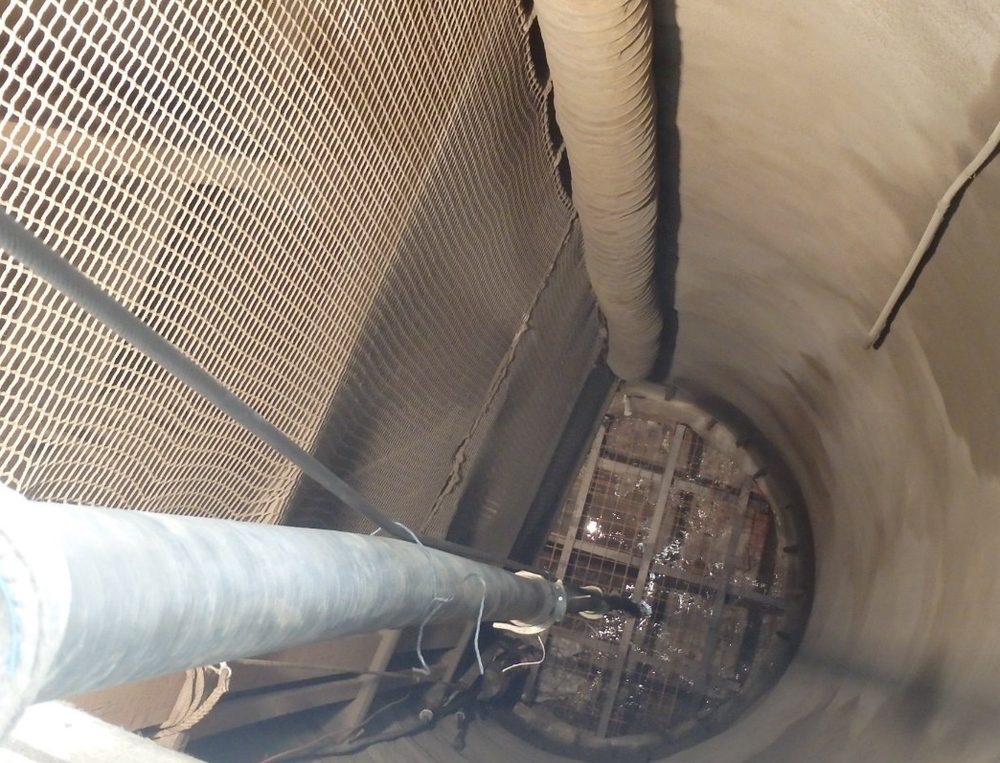

B – Verwahrung der Schächte I und II
C – Sicherung der Halde Kaisergruben

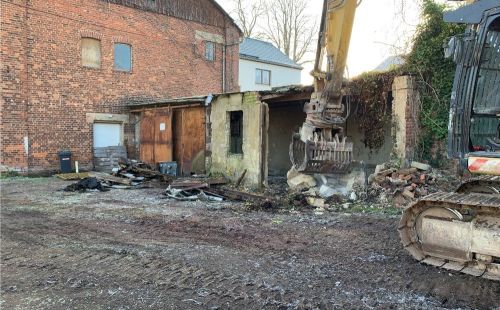

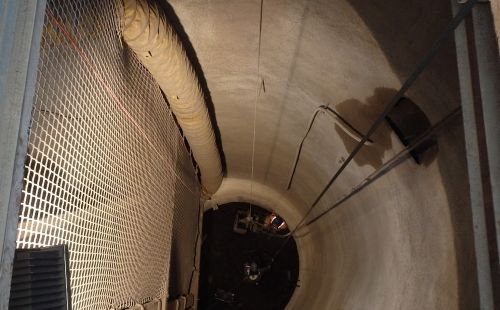

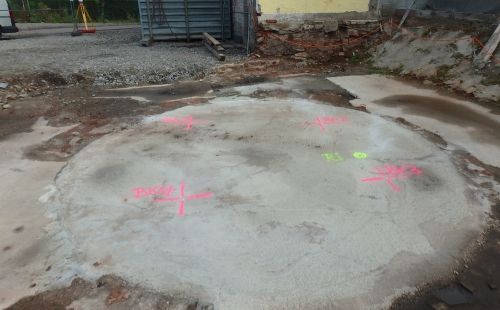

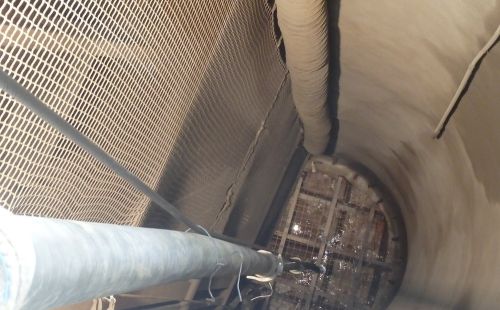

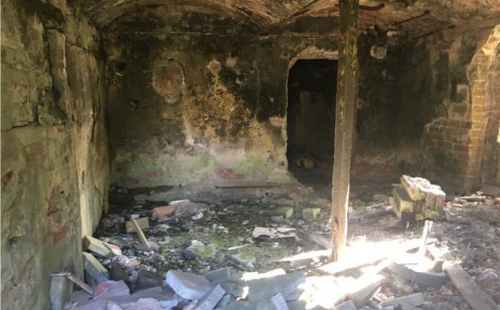

Im Juli 2019 erhielt G.E.O.S. den Zuschlag für die Ingenieurleistungen zum Gesamtprojekt vom Sächsischen Oberbergamt. Maßgabe war, dass der Beginn der Ausführungsarbeiten im IV. Quartal 2020 beginnt. Im November 2020 wurden die Ausführungsleistungen für das Teilobjekt A insgesamt und für das Teilobjekt B nur zum Schacht II durch das Sächsische Oberbergamt an eine Ausführungsfirma vergeben. Bis dahin wurden neben den klassischen Leistungsphasen der HOAI für den Gebäudeabriss und der Flächensanierung am Standort des Schachtes II umfangreiche Erkundungs- und Beprobungsarbeiten an der Gebäudesubstanz und der Flächenauffüllung durchgeführt. Im Bereich der beiden Schächte wurden Bohr- und Schurfarbeiten realisiert.
Im Rahmen der Bauausführung in den Teilobjekten A und B wurden Leistungen der Bauoberleitung, der örtlichen Bauüberwachung sowie Leistungen gemäß Baustellenverordnung erbracht. Die Arbeiten zu den vergebenen Ausführungsleistungen wurden im Jahr 2022 abgeschlossen.

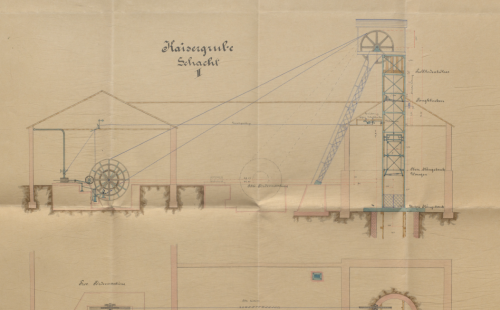

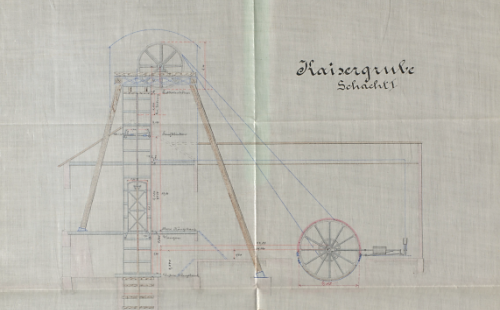

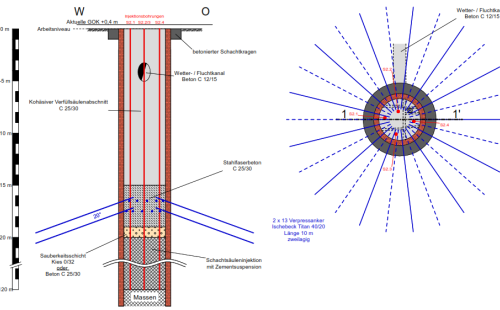

Für den Schacht I werden in dieser EFRE-Maßnahme die Ingenieurleistungen bis zur Ausführungsplanung erbracht. Für das Teilobjekt C führte G.E.O.S. im Jahr 2021 umfangreiche geotechnische Erkundungs- und Untersuchungsarbeiten durch. Im Ergebnis dieser Arbeiten wurden Aussagen zur Standsicherheit des Böschungssystems und die erforderlichen Maßnahmen zur Gewährleistung einer langzeitlichen Standsicherheit des Haldenkörpers abgeleitet.
Das Teilobjekt C ist in dieser EFRE-Maßnahme ein reines Planungsprojekt und wird mit der Entwurfsplanung abgeschlossen.
Sächsisches Oberbergamt
2019-2023
André Baumann
Tel.: +49 (0)3731 369-108
E-Mail: a.baumann@geosfreiberg.de
Das Projekt wurde gefördert durch den Freistaat Sachsen im Rahmen der EFRE-Förderung „Prävention von Risiken des Altbergbaus“.
